Corridor de Lobito : l’appui de la BAD à la Zambie pousse la RDC à accélérer son raccordement

Le financement accordé à la Zambie change l’échelle du Corridor de Lobito. Pour la RDC, l’enjeu se joue désormais sur le rail Kolwezi Dilolo, les frontières et la valeur locale.

Spread the love
Corridor de Lobito : l’appui de la BAD à la Zambie pousse la RDC à accélérer son raccordement

La Banque africaine de développement a approuvé, le 6 août 2026, un prêt de 255 millions de dollars et un don de 10 millions de dollars pour soutenir la participation de la Zambie au Corridor de Lobito. L’annonce ne concerne pas directement un décaissement au Trésor congolais. Mais elle modifie un dossier stratégique pour la RDC : l’axe qui relie le port angolais de Lobito à la Copperbelt, en passant par les zones minières du Grand Katanga, entre désormais dans une phase où les maillons zambien, angolais et congolais devront avancer au même rythme. Pour Kinshasa, Kolwezi, Dilolo et les services frontaliers, le sujet n’est plus seulement diplomatique. Il touche au coût du transport, à la traçabilité des minerais, aux recettes publiques et au désenclavement d’une partie du territoire.

Un financement zambien qui renforce un corridor régional

Le fait nouveau est précis : selon la BAD, l’appui approuvé début août doit financer la première phase de la participation zambienne au développement du Corridor de Lobito. Le projet annoncé comprend notamment la construction d’environ 550 kilomètres de voie ferrée en Zambie et la modernisation de 105 kilomètres de la route Mwinilunga Jimbe. L’institution présente cette intervention comme une étape d’un programme appelé à mobiliser davantage de ressources, avec une logique de corridor intégré : transport, commerce, énergie, agriculture, urbanisme et capacités institutionnelles.

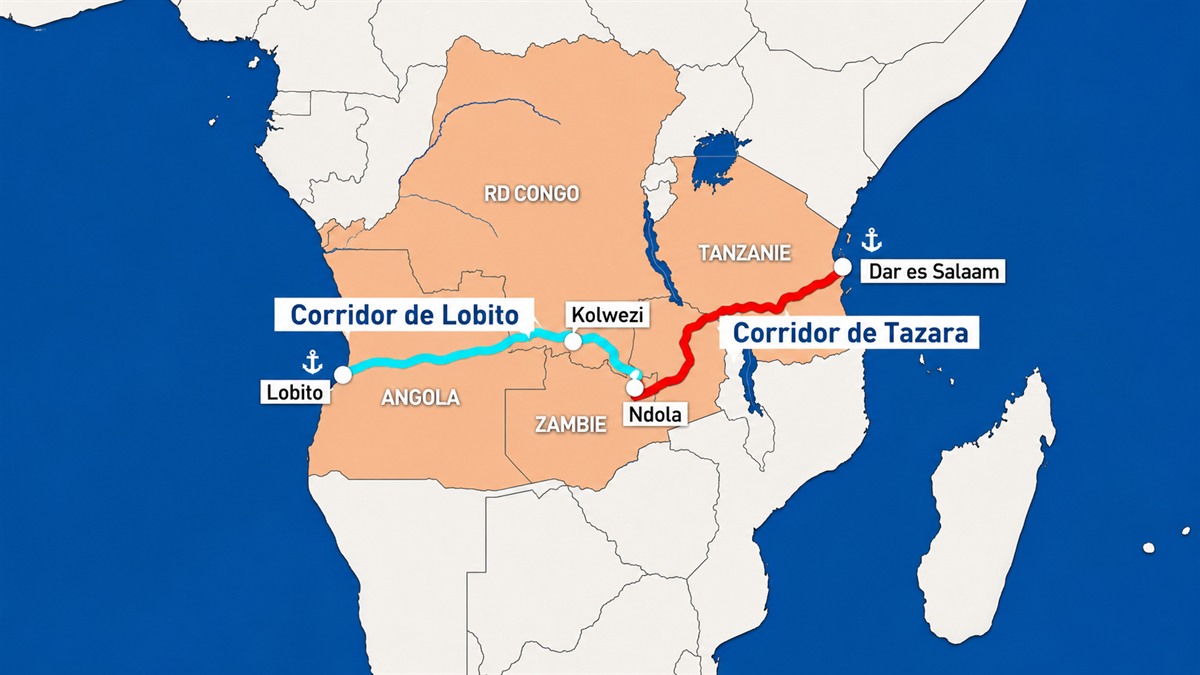

Pour la RDC, l’intérêt tient à la géographie économique. Le Corridor de Lobito relie le port atlantique de Lobito, en Angola, aux régions minières de la République démocratique du Congo et de la Zambie. La Commission européenne le décrit comme un axe reliant les régions méridionales de la RDC, le nord-ouest zambien et l’Angola aux marchés régionaux et mondiaux. La BAD le situe, elle aussi, entre l’Afrique australe et l’Afrique centrale, depuis le port de Lobito jusqu’à la Copperbelt.

Ce recoupement institutionnel est important : l’annonce zambienne ne crée pas à elle seule un avantage automatique pour les Congolais. Elle renforce plutôt la pression sur les trois États pour rendre compatible ce qui dépend de chacun : les rails, les routes, les postes frontaliers, les procédures douanières et les règles d’accès aux opérateurs.

Kolwezi, Dilolo et la SNCC au centre du maillon congolais

Le tronçon congolais le plus sensible reste celui qui relie Kolwezi, dans la province du Lualaba, à la frontière angolaise via Dilolo. La Commission européenne mentionne, parmi les composantes du projet phare, la réhabilitation du segment congolais Kolwezi Dilolo frontière angolaise, ainsi que des études et diligences techniques. De son côté, Lobito Atlantic Railway indique disposer d’un accord d’accès avec la Société nationale des chemins de fer du Congo pour opérer et appuyer la modernisation d’une section de 450 kilomètres entre Luau et Kolwezi.

Le lien n’est donc pas théorique. Le 15 juin 2026, Lobito Atlantic Railway a annoncé avoir reçu le premier train international de cuivre en provenance de la RDC après la réouverture du tronçon Lobito Huambo, interrompu pendant deux mois à cause des inondations d’avril dans la province angolaise de Benguela. Cette reprise du trafic a montré deux choses à la fois : la route existe pour les minerais congolais, mais sa fiabilité dépend encore de la résilience des infrastructures, y compris hors du territoire national.

La conséquence concrète pour la RDC se situe ici. Si les wagons partent de Kolwezi ou transitent par Dilolo, les bénéfices fiscaux et logistiques dépendront de la capacité de la SNCC, de la DGDA, des services de contrôle et des autorités provinciales à suivre les flux, certifier les cargaisons et éviter les ruptures administratives. Une voie ferrée régionale mal connectée à l’intérieur du pays profiterait d’abord aux ports et aux opérateurs les mieux organisés. Une voie raccordée à des procédures congolaises fiables peut, au contraire, réduire les pertes de temps et mieux formaliser les échanges.

Kinshasa veut un projet de transformation, pas un simple tuyau minier

La position officielle congolaise a été formulée à Washington, le 16 avril 2026, lors d’une réunion stratégique consacrée au Corridor de Lobito avec le Groupe de la Banque mondiale, l’Angola, la Zambie et des partenaires financiers. La Première ministre Judith Suminwa Tuluka était accompagnée des ministres des Finances, des Infrastructures et Travaux publics, du Commerce extérieur et du Portefeuille. Cette composition dit déjà l’ampleur du chantier : il ne s’agit pas seulement d’une ligne ferroviaire.

D’après la Primature, les discussions ont porté sur un master plan commun, le renforcement des infrastructures frontalières, le suivi des financements et l’accélération des réformes de facilitation du commerce. Judith Suminwa a défendu une approche où le corridor doit « bénéficier à nos populations », selon ses mots, en liant infrastructures physiques, réformes institutionnelles et mobilisation d’investissements privés.

L’analyse rédactionnelle conduit à une lecture prudente : la RDC ne gagne rien si le corridor sert uniquement à sortir plus vite des matières premières. Le pays peut en revanche y trouver un levier si le transport s’accompagne de zones logistiques, de maintenance ferroviaire, de services de certification, d’emplois qualifiés et de transformation plus proche des sites de production. C’est dans cette différence entre couloir d’exportation et écosystème économique que se jouera l’impact réel pour les habitants de Kolwezi, Fungurume, Likasi, Dilolo et des zones connectées.

Des chiffres qui montrent l’ampleur et les limites du chantier

Le Corridor de Lobito est déjà soutenu par plusieurs blocs financiers. En décembre 2025, la DFC américaine et la Development Bank of Southern Africa ont signé un financement de 753 millions de dollars pour Lobito Atlantic Railway, destiné à la réhabilitation et à l’exploitation du terminal minéral de Lobito et d’environ 1 300 kilomètres de ligne en Angola jusqu’à Luau, à la frontière avec la RDC. La DFC estime que cet investissement pourrait porter la capacité de transport de Lobito à 4,6 millions de tonnes et réduire jusqu’à 30 % le coût de transport des minerais critiques. Ces chiffres sont des projections de bailleur, pas encore des résultats mesurés en RDC.

La DBSA indique pour sa part apporter jusqu’à 200 millions de dollars aux côtés de 553 millions de dollars de la DFC. La BAD ajoute désormais 265 millions de dollars pour la phase zambienne. Le corridor avance donc par pièces successives : Angola, Zambie, facilitation régionale, puis segment congolais à consolider. Cette méthode peut fonctionner si les calendriers s’alignent. Elle peut aussi créer des déséquilibres si un tronçon est modernisé tandis que les gares, les douanes ou les routes de rabattement restent en retard.

La RDC a commencé à adapter son cadre juridique. Le 4 juin 2026, elle a déposé à Rome trois instruments d’adhésion au système de la Convention du Cap concernant notamment le matériel roulant ferroviaire. Selon la Primature, le protocole ferroviaire doit entrer en vigueur en RDC le 1er octobre 2026. Ce détail technique compte : il vise à sécuriser le financement d’équipements mobiles de grande valeur, dont les locomotives et wagons, dans un pays où l’investissement ferroviaire exige des garanties solides.

Un enjeu qui dépasse le Katanga

Le lien congolais ne s’arrête pas à Kolwezi. En janvier 2026, la Présidence a présenté la route Kananga Kalamba Mbuji, longue de 230 kilomètres et passant par le territoire de Luiza, comme une extension routière naturelle du Corridor de Lobito vers le Kasaï Central et l’Angola. Le même communiqué indiquait que l’axe était praticable, que la pose de la couche de roulement avait commencé fin décembre 2025, qu’une planche d’essai de 600 mètres avait été finalisée au PK5 et que deux ponts en béton étaient prévus sur les rivières Lueta et Kasaï.

Pour les populations, l’effet attendu doit être jugé sur des éléments vérifiables : moins d’isolement, circulation plus régulière des marchandises, meilleure présence des services publics et possibilités nouvelles pour les producteurs locaux. Mais ces résultats ne peuvent pas être proclamés avant les travaux achevés, les contrôles opérationnels et les coûts réellement observés par les transporteurs. Le risque, connu en RDC, est de laisser une grande infrastructure contourner les communautés au lieu de les intégrer.

L’appui de la BAD à la Zambie replace donc Kinshasa devant une responsabilité immédiate. Les partenaires financent les maillons régionaux. La RDC doit sécuriser le sien, renforcer la SNCC, équiper ses postes frontaliers, publier les règles d’accès et protéger les recettes. Le Corridor de Lobito n’est pas encore une promesse tenue pour les Congolais. Mais il est devenu un test concret de gouvernance économique, là où les rails, les frontières et les minerais se rencontrent.

Rédaction NZADI News

Article préparé avec une assistance automatisée, puis soumis aux contrôles éditoriaux de NZADI News : recoupement des sources, vérification des faits, contexte congolais et relecture de cohérence.
